2024-04-29

На финишную прямую вышли работы по благоустройству Петровской набережной в Воронеже

На финишную прямую вышли работы по благоустройству Петровской набережной в Воронеже
Глава Воронежа Вадим Кстенин провел комиссионный инспекционный выезд на Петровскую набережную, где ведется масштабное благоустройство, сообщает пресс-служба городской администрации.

Средства на обновление значимого общественного пространства выделены в рамках реализации национального проекта «Жилье и городская среда», благодаря поддержке губернатора Воронежской области Александра Гусева и областного правительства.

Проект реализуется двумя очередями: первая стартовала в 2022 году на территории от Чернавского моста до Адмиралтейской площади. Работы на второй начались прошлым летом, а с наступлением благоприятных погодных условий активизировались, общий объем строительной готовности составляет порядка 23 процентов.

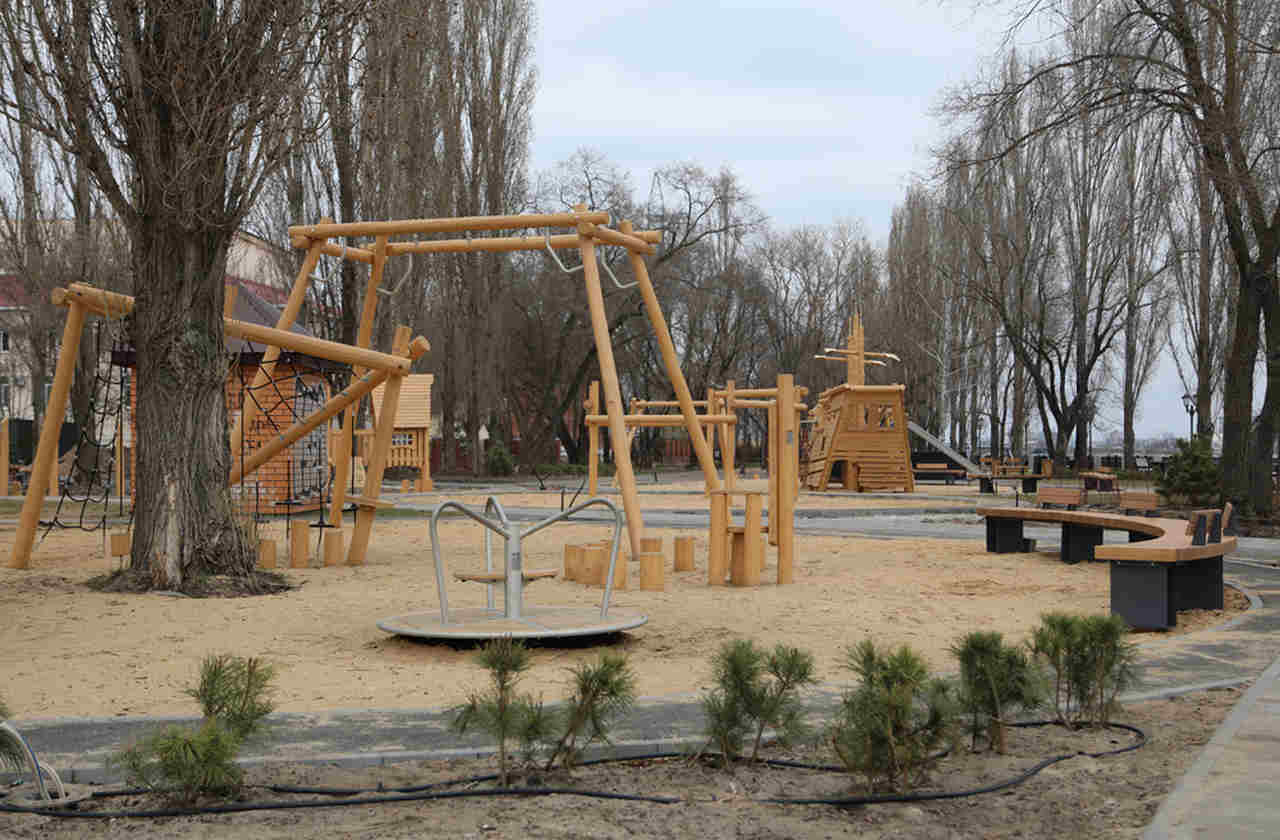

В рамках второй очереди, на территории более 19 гектаров, практически завершена прокладка инженерных систем, продолжается забивка свай – 54 из 133 уже смонтированы. Кроме того, ведется устройство дорожек и оснований для различных площадок: спортивной с резиновым покрытием, для выгула собак и размещения памп-трека и скейт-парка. В детской зоне «Холмы» приступили к созданию тоннелей. Главе Воронежа Вадиму Кстенину доложили, что практически полностью закуплено необходимое оборудование, часть из которого устанавливается. Есть понимание по всем системам водоотведения: на территории пролегают естественные русла ручьев, в дальнейшем их берега будут благоустроены и укреплены базальтовой сеткой.

Представители подрядной организации поделились с мэром рядом локальных проблем, так, требуются корректировки трассировок пешеходных дорожек из-за болотистого грунта и ряд дополнительных согласований, в остальном работы проводятся штатно, некоторые выполнены даже раньше, чем планировалось.

– Пока не вижу больших угроз реализации благоустройства второй очереди. Сомнений по поводу работы подрядчика на данный момент не возникает, – отметил Вадим Кстенин. – Обозначенные сложности мы в ближайшее время преодолеем.

Также мэр проверил и ход обновления первой очереди, сделал ряд замечаний по выявленным после зимы недостаткам, заслушал отчеты по видам работ, которые осталось выполнить на набережной.

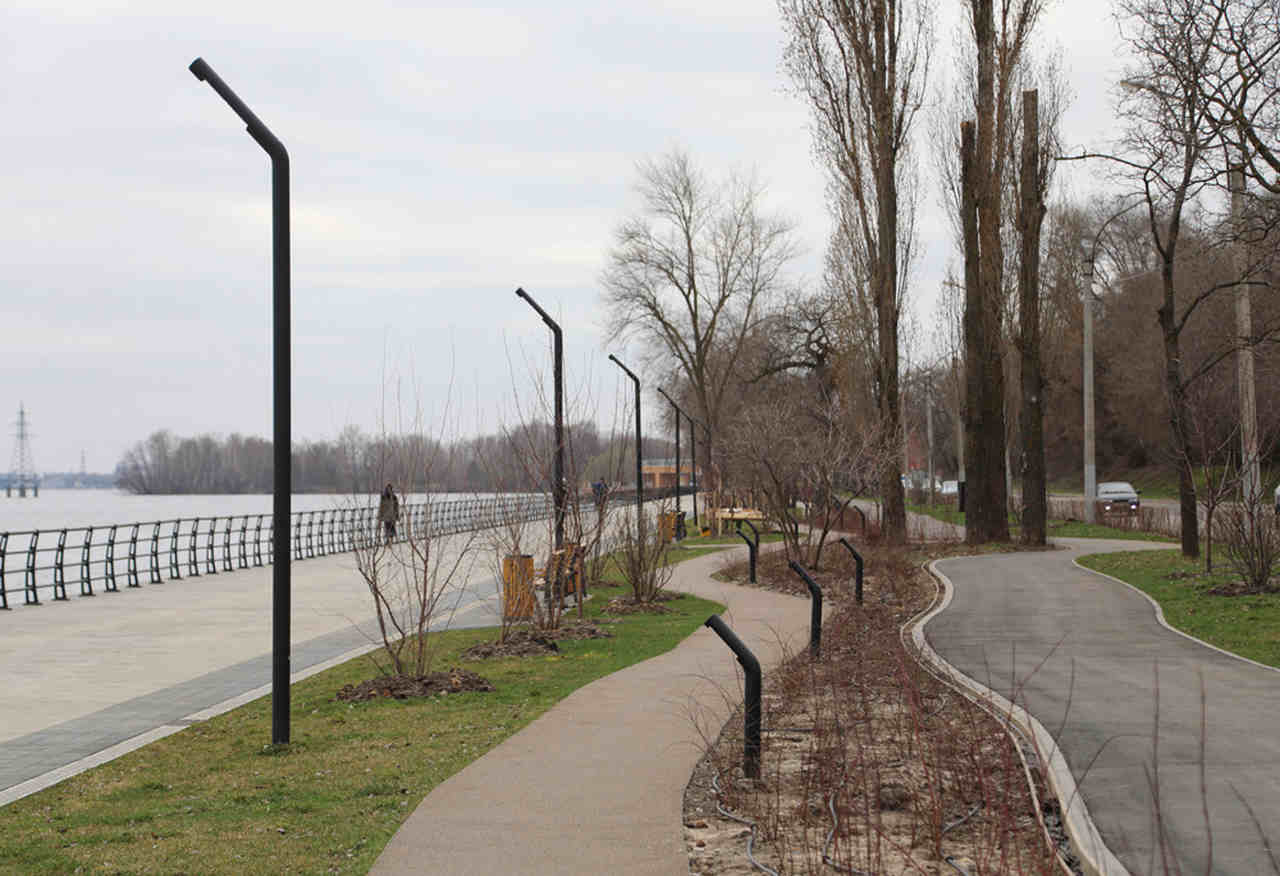

По информации подрядчика, завершено замощение от причала «Чернавский мост» до причала «Москва-16», установлены опоры освещения, смонтированы остановочные павильоны, создана пешеходная эстакада, ограждение у воды, выполнены работы по устройству подпорных стен и обновление стелы на Адмиралтейской площади.

– Остается уложить еще 4 тысячи квадратных метров плиточного покрытия. В ближайшее время подрядчик планирует увеличить количество работников, занимающихся этим видом работ, – проинформировал руководитель управления строительной политики Евгений Шишкин.

Глава Воронежа потребовал ускорить эти работы, а также устранить все возникшие проседания. Кроме того, мэр поручил оперативно вывезти строительный мусор, а также проработать вопрос с размещением санитарных зон. По проекту запланирована установка двух туалетов в разных частях первой очереди, обсуждается возможность появления еще одного модульного вблизи Адмиралтейской площади.

Особое внимание Вадим Кстенин уделил озеленению. Руководитель управления экологии Галина Воробьева доложила, что оно выполнено уже на 70 процентов. По проекту предусмотрено появление более 300 деревьев, среди которых – липа, черемуха Маака, декоративные яблони, ольха и сосна черная. Большая часть из них уже высажена и хорошо пережила зимний период, об этом свидетельствует появление крупных почек, которые уже скоро станут листьями.

– Осталось высадить порядка 40 деревьев и трети газонного покрытия в тех местах, где еще продолжаются строительные работы. Кроме того, на первой очереди набережной появятся 29,5 тысяч кустарников – пузыреплодник, кизильник, сирень и скумпия. Последний вид новый для нашего города. С 15 мая начнется высадка 3 тысяч многолетних цветов, а с октября – тюльпанов, – рассказала Галина Леонидовна.

Она добавила, что в ближайшее время подрядчик приступит к уходным работам на газонной части – будет проведена его аэрация, подкормка, где-то потребуется замена, которая будет выполнена по гарантии. Мэр Воронежа поручил управлению экологии строго контролировать эти процессы. Также Вадим Кстенин поставил задачу приступить к работам по декоративному оформлению приствольных квадратов деревьев и других запланированных участков древесной корой.

– Подрядная организация понимает свои обязательства, в том числе гарантийные. Все недостатки, проявившиеся после зимы, будут устраняться в плановом порядке, в сроки контракта и без расходов бюджетных средств. Подумаем также о размещении инфоматов с материалами о привлекательных туристических местах города и области, – подчеркнул Вадим Кстенин.

В целом выполнение работ по первой очереди составляет 95 процентов. Срок их завершения по контракту – 30 июня.

– Это важный для города проект, он крайне непросто шел, но выходит на финишную прямую. Средствами подрядная организация полностью обеспечена, – отметил глава Воронежа и обратился к подчиненным. – Вы не должны думать, что кто-то отсюда живой сможет уйти, пока не будут дошлифованы все места и устранены нарекания.
